Когда в Кокшетау будет ТЭЦ...

Местные жители не зря называют Кокшетау городом аристонов. В отсутствие собственной ТЭЦ горячего водоснабжения в административном центре Акмолинской области нет. Как следствие, в каждой квартире работают водонагреватели , увеличивая и без того повышенную нагрузку на изношенные электрические сети. Отапливают город две котельные, ресурсы которых, учитывая нынешние объёмы строительства, на исходе. Коммунальщики уверены: без серьёзной модернизации инфраструктуры крупных аварий городу не избежать.
Стройте помедленнее
В октябре прошлого года на заседании правительства обсуждали вопрос снижения плана ввода нового жилья в Кокшетау. Прозвучала и причина: дефицит тепловой энергии. Уже сейчас нехватку мощностей городских котельных, по признанию коммунальщиков, ощущают жители окраин Кокшетау — микрорайонов “Жайлау” и “Юбилейный”.

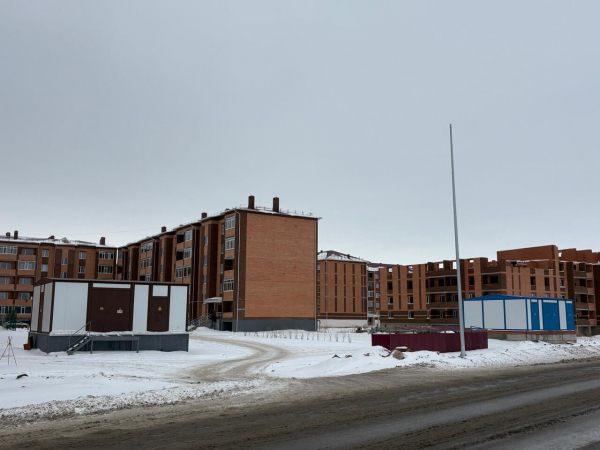

А есть ещё новый микрорайон “Сарыарка”, активно застраивающийся многоэтажками в столичном стиле. По словам генерального директора коммунального предприятия “Кокшетау Жылу” Руслана МАКИШЕВА, дома, которые сдаются здесь, подключать к существующим котельным больше не будут — возможности их отапливать у города нет. Тепла хватит разве что социальным объектам, и то не всем. Например, новая областная больница, которая уже вовсю строится в этом микрорайоне и к концу 2026 года должна быть сдана, будет отапливаться локальной котельной.

По словам Руслана Макишева, для решения проблемы городские власти планируют в этом году запустить две новые блочно-модульные котельные в теплодефицитных районах. А в будущем вопрос поможет решить обещанное горожанам строительство ТЭЦ...
Впрочем, и к этому проекту у жителей города немало вопросов. Даже если строительство ТЭЦ начнётся в ближайшие годы, завершится оно не раньше 2030-2035 годов, а город растёт уже сейчас, и растёт стремительно. К тому же появление горячего водоснабжения потребует и строительства соответствующих сетей по всему городу. А это огромная работа и колоссальные затраты.
Гудят провода!
Ещё сложнее обстоит ситуация с электроснабжением.
- В городе сложился серьёзный дефицит электроэнергии, — говорит руководитель подразделения ТОО “Кокшетау Энерго” — “Кокшетауские городские электрические сети” Данияр УСЕМБАЕВ. — Весь Кокшетау питает одна крупная подстанция АО “KEGOC”, где установлены два трансформатора. В прошлом году, зимой, в пик холодов, они оба работали с перегрузкой, хотя по правилам в системе энергетики должен быть резерв. То есть один трансформатор должен работать на холостом ходу, и, если с работающим что-то случится, будет возможность переключиться на второй. Так потребитель ничего не почувствует. Сейчас, когда они работают параллельно, если один выйдет из строя, коллапс случится не только в Кокшетау, но и в Таиншынском, Зерендинском, Бурабайском районах, — уверен Данияр Усембаев.
По его данным, именно дефицит энергии не позволяет открывать в Кокшетау новые крупные предприятия — их просто не к чему подключать. От главной подстанции расходятся только тупиковые ветки, построенные ещё в советское время. А значит, если выйдет из строя, к примеру, подстанция “Западная”, которая питает 37 процентов областного центра, в этой части города случится коллапс, переподключить её будет некуда.

Повышенную нагрузку на энергосети создает и пресловутая точечная застройка. То тут, то там вместо одноэтажных домов вырастают новые жилые комплексы: вместо двух семей потреблять начинают 50, 100. А если учесть, что нормы потребления в Кокшетау из-за водонагревателей выше примерно в 2,5 раза, чем в других городах страны, трудности энергосистемы становятся ещё более осязаемыми.
Как слепые котята
По мнению Усембаева, думать о модернизации сетей и строительстве новой крупной подстанции KEGOC в черте Кокшетау нужно было ещё несколько лет назад. Но у города не было перспективного плана развития. Сейчас этот документ разрабатывается, но и теперь, по словам руководителя энергоцентра, с коммунальными службами его никто не согласовывал и в его разработке они не участвовали.
- Я руковожу городскими электросетями уже четвертый год и генплана ни разу не видел. Но ведь для того, чтобы развивать город, нам нужно знать, где потребуются нагрузки. По-хорошему нужно сначала разрабатывать схему электроснабжения, а потом поэтапно строить. Иначе мы работаем, как слепые котята. Сколько раз уже обращались в акимат, отдел строительства, архитектуры... Никто ничего дать не может. В итоге, когда к нам приходит частный застройщик, мы вынуждены делать расчеты точечно, для одного объекта. Посмотрите на новый микрорайон “Сарыарка”: возле каждого дома своя подстанция. Так не должно быть, — сетует Усембаев.
На вопрос о том, не будет ли проблем с введением той же новой областной больницы в микрорайоне “Сарыарка”, он отвечает однозначно: будут. Медорганизации потребуется 12 мегаватт энергии, а подстанция в том районе может дать только четыре... Так же точечно решался вопрос и с подключением двух новых комфортных школ в этом районе города. Запитали их надежно, но потребности объектов, которые будут строиться вокруг, никто не просчитывал...

Данияр Усембаев рассказывает, что для решения проблемы специалисты ТОО “Кокшетау Энерго” сами разработали новую схему энергоснабжения города — как говорится, не дожидаясь перитонита. Ключевая роль в ней отводится новой крупной подстанции KEGOC. Она обеспечила бы развитие города на ближайшие 20-30 лет. Но стоимость строительства такого объекта, по предварительным прикидкам, составит больше 20 млрд тенге. А это значит, что нужно искать источники финансирования крупной стройки.
- Конечно, по большому счету не нам это нужно, это проблема компании KEGOC. Но, случись что, виноваты будем мы — те, кого знает потребитель, кому он платит за электричество, — объясняет эту инициативу Усембаев. — Сети и оборудование у нас старые, износ очень большой. Крупная авария прогремит на всю страну. Электроэнергия сегодня — это все! Если отключится свет, встанут отопительные котлы, насосы водоснабжения... Нельзя ставить энергетику на последний план. Уже шестой год мы об этом пишем везде. Но нас не слышат.
Город неудержимо развивается. Если в 2000 году в Кокшетау жило около 130 тысяч человек, то пять лет назад — 160. А в прошлом году, по данным Бюро национальной статистики, уже 193 тысячи. Нет сомнений в том, что на месте старых деревянных домов вдоль новой строящейся набережной скоро появятся современные жилые комплексы. Набирает обороты и программа реновации ветхого жилья. Но, если не решить вопрос с инженерными сетями, это развитие может обернуться большими проблемами.
Владислава КОКОРИНА, Кокшетау
